8.1 採購流程

採購系統的核心在於採購單,要設計採購系統,首先要瞭解採購主流程,從採購發起申請到採購單結束的全過程。在採購過程中,主要涉及採購系統、調度中心、倉庫管理系統、財務系統、庫存中心等系統之間的信息交互。

如圖8-1所示,是從新建採購單到採購結束之後的採購全流程。

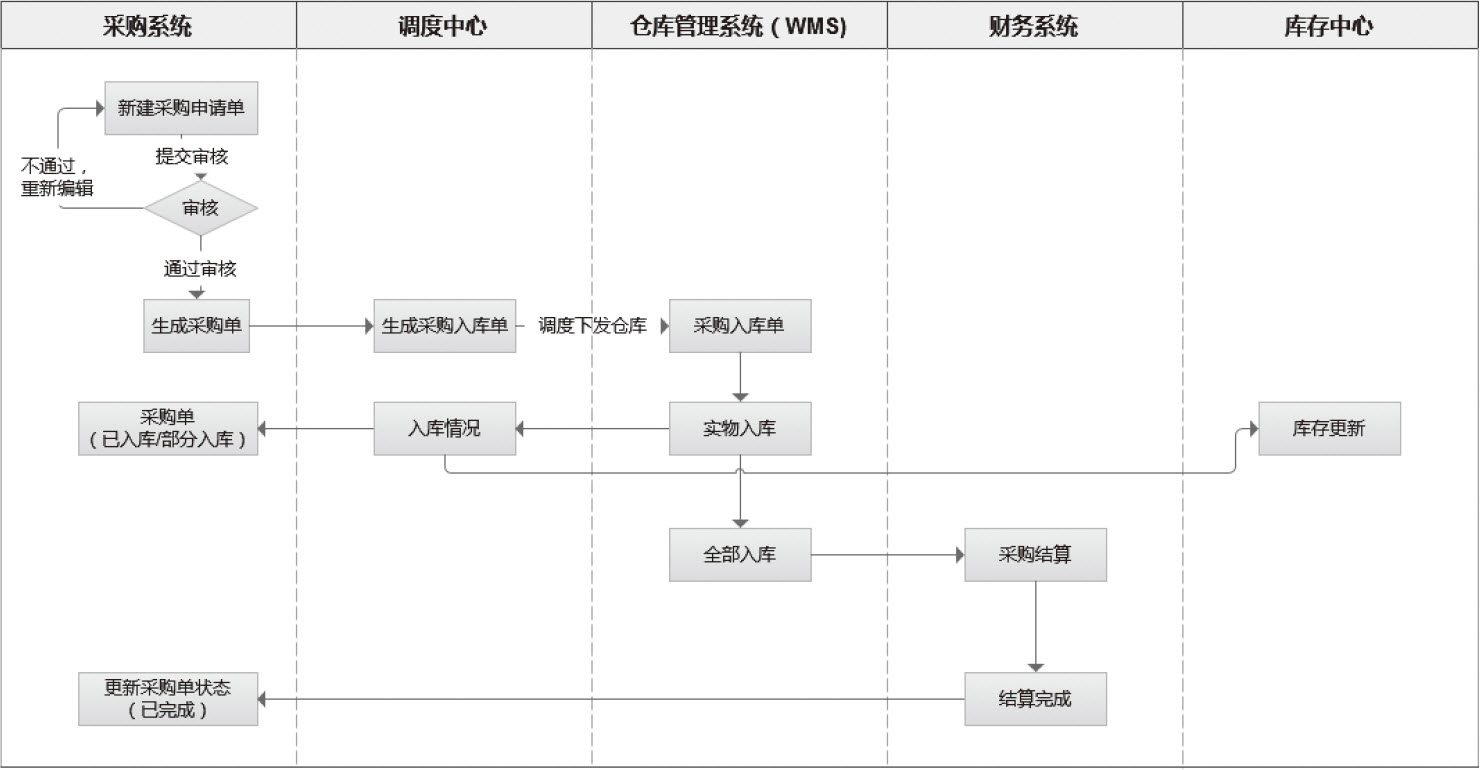

圖8-1 採購流程

具體流程包括如下幾個階段。

(1)採購人員根據業務部門的需求或者系統預警,新建相應的採購申請單。

(2)採購管理人員對採購申請單進行審核。如果審核不通過,駁回至發起人進行修改或作廢;審核同意之後,生成相應的採購單。有些企業採購申請單還需要財務人員進行審核(圖中未示意)。採購人員將相應的採購訂單下給供應商(線下或通過供應商系統)。

(3)採購系統生成採購單之後,將相應採購信息(供應商、SKU信息和數量、入庫倉庫、預計到貨時間等)傳給調度中心,由調度中心生成採購入庫單下發給倉庫。

(4)倉庫管理系統(WMS)生成採購入庫任務,當實物驗貨完成之後,返回入庫信息給調度中心,調度中心再將入庫信息通知採購系統,更新相關信息及狀態。同時調度中心去庫存中心更新相關商品的庫存。

(5)當採購單的實物全部入庫後,財務系統根據採購到貨情況,與供應商進行結算。

(6)結算完成之後,採購單才算結束,整個採購流程才算走完。

需要注意的是,以上流程中採購單雖然只是在系統內部流轉,但實際上採購單需要採購人員線下與供應商接洽,約定預計到貨時間。這部分採購商品屬於在途庫存,有些電商公司會將2~3天內的在途庫存計算到售賣庫存中。另外,採購單有分批到貨或者只到部分貨的可能性,例如採購了1000件A商品,分三次(比如每批次件數依次是300、500、200)到貨,可能到了800件,供應商就沒貨了,這就需要允許採購單分批到貨,直接終止。

在第6章「庫存管理」中筆者介紹了庫存控制的相關方法,進行庫存控制的主要目的是提供採購建議。在制定採購計劃時,有幾個重要的概念:安全庫存、採購提前期、訂貨點、訂貨量,需要大家注意下。加 入 會 員 微 信

安全庫存:為了防止不確定性而準備的庫存。在低於安全庫存時進行預警,開始補貨動作。在介紹庫存控制方面內容時已介紹。

採購提前期:從發出採購訂單到訂單收貨所要經歷的時間。

訂貨點、訂貨量:何時提出訂貨,訂貨多少。

依據庫存控制策略,在商品庫存到訂貨點時,生成採購建議。由於電商系統不同於生產企業,在商品需求預測上往往不太精準,更多需求可能和營銷活動、時令需求相關,只有少數大型電商企業或垂直電商的商品需求會保持穩定,可準確預估。

在業務規模較大、部門職責明晰的企業中,採購流程會有所不同。通常採購計劃由業務部門填寫採購申請單(包含預算),經業務領導、財務等相關人員審批通過之後,將採購計劃發送至採購部門。採購部門的採購員根據採購計劃向供應商詢價,或者直接按照採購協議價製作採購單,向供應商採購。這就允許業務方在採購系統中能夠編輯採購計劃,並實時跟蹤採購進度。

《電商產品經理寶典:電商後台系統產品邏輯全解析》
